Капремонт котельной №29 в Щёлкове — больше половины работ позади!

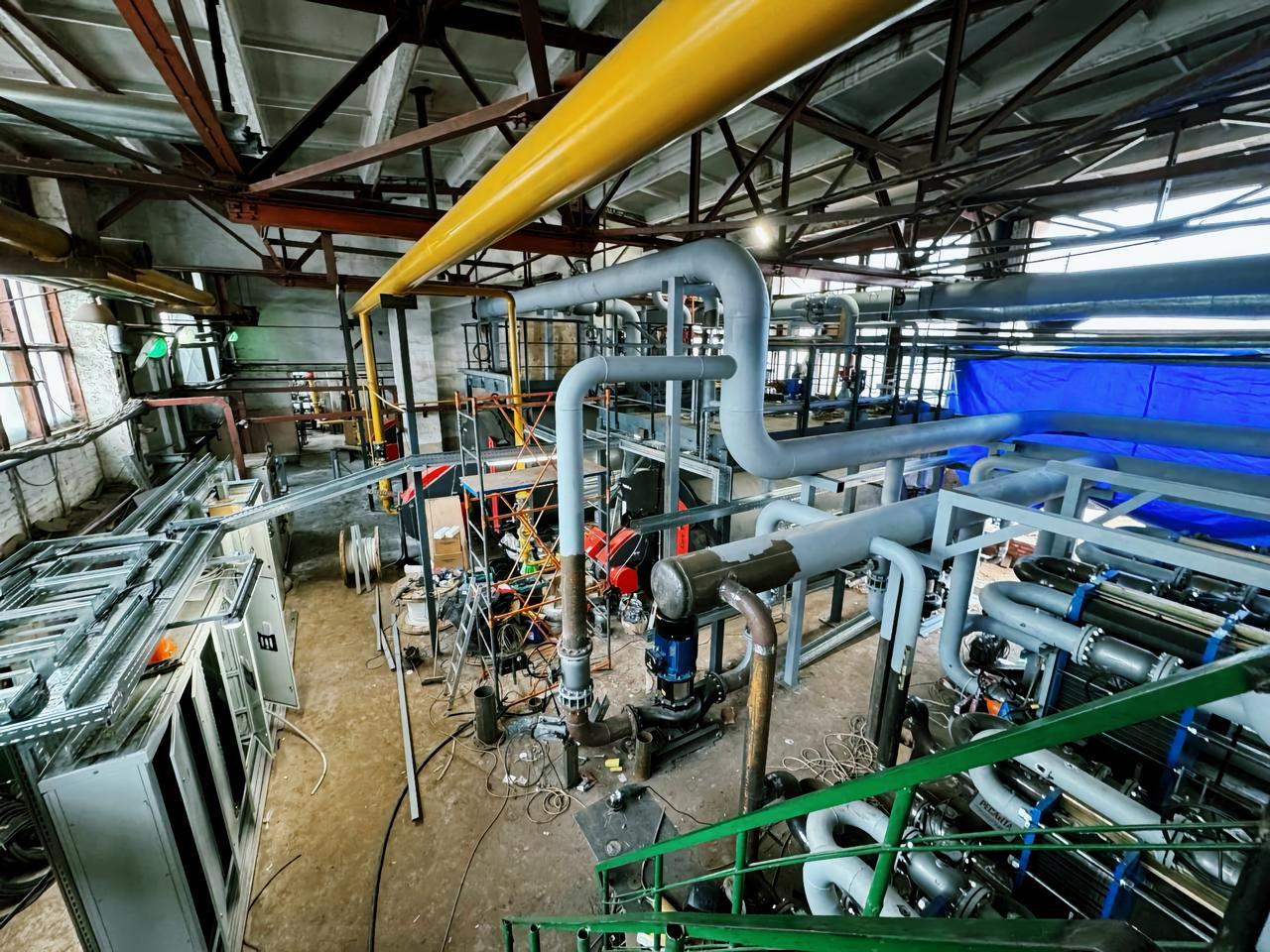

Здесь уже установлены два новых котла мощностью по 10 МВт и один котёл на 4 МВт. Сейчас рабочие проводят обвязку котлов, насосов и теплообменников, а также выполняют монтаж шкафов электрики.
На объекте трудятся 34 специалиста, работает спецтехника. Готовность составляет 56%.
Котельная запущена на старых котлах, модернизация идёт без отрыва от обогрева. С запуском новых значительно повысится качество теплоснабжения.
Этот важный объект обеспечивает теплом более 2 тысяч жителей — 24 многоквартирных дома и три социальных учреждения.
Запуск котельной на новом оборудовании планируется в ноябре.
