В ходе Часа по ЖКХ обсудили подготовку к осенне-зимнему периоду и выполнение госпрограмм
В округе продолжаются работы по подготовке объектов тепло- и водоснабжения к предстоящему отопительному сезону. Министерством энергетики Московской области установлены контрольные точки: к 30 июня готовность должна составлять не менее 50%, к 31 июля – не менее 70%, а уже к 1 сентября все планово-предупредительные ремонты должны быть завершены на 100%.

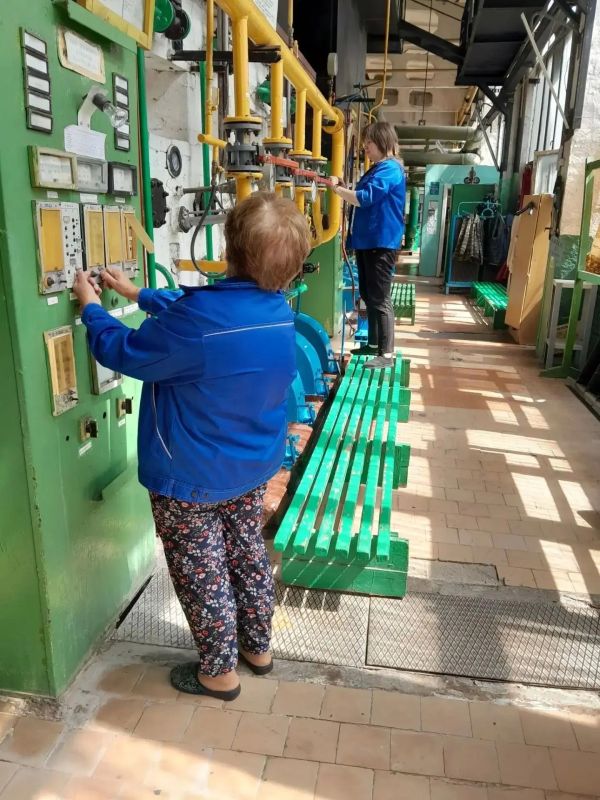

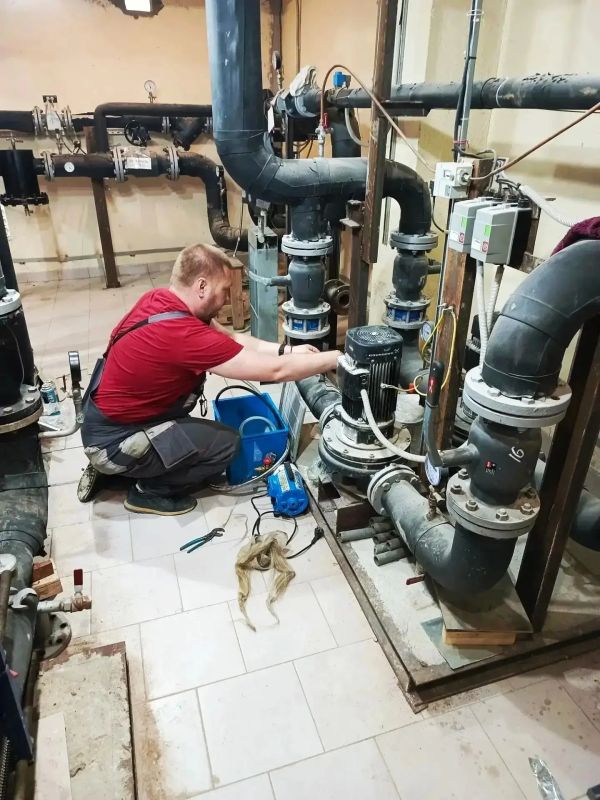

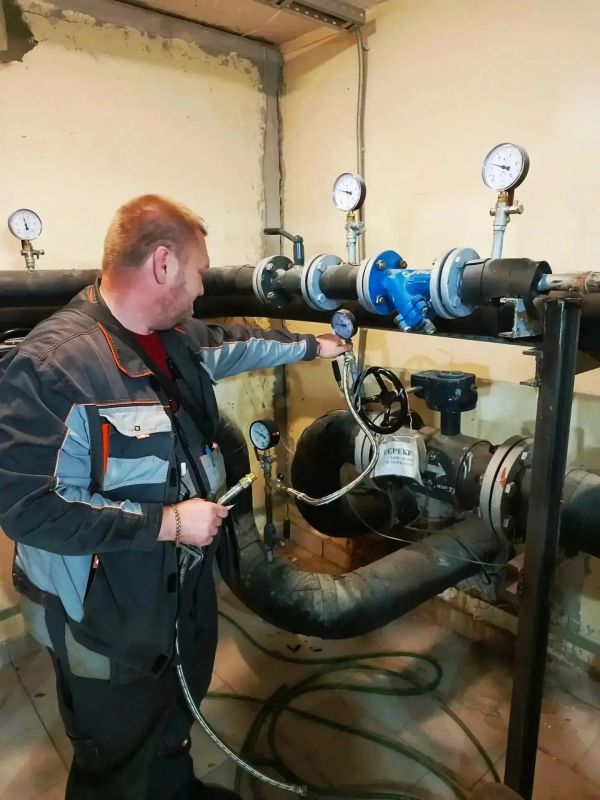

На данный момент процент готовности объектов тепло- и водоснабжения ГУП «Чеховское ЖКХ» составляет: котельные 40 %; ЦТП 45 %. Вместе с этим, подготовлена значительная часть сетей: 54 % по системе отопления и 55 % по системе ГВС. Параллельно специалисты ГУП МО "Чеховское ЖКХ" не только проверяют сами сети, но и уделяют большое внимание запорной арматуре — ведь от её исправности зависит надёжность всей системы. Ремонтноэксплуатационный участок № 4 «Теплосети» уже прошёл 2746 тепловых камер и провёл ревизию 960 единиц запорной арматуры — часть из них было заменено. Более 45 % составляет общая готовность объектов водоснабжения и водоотведения.
Готовность котельных, обслуживаемых остальными девятью ресурсоснабжающими организациями, составляет 100 %. С 1 июня идет работа комиссий по оценке готовности потребителей тепловой энергии и теплоснабжающих организаций. Ключевое изменение сезона —оценивается каждый объект в отдельности, а не суммарно по муниципалитету. Это позволяет более детально контролировать ситуацию на местах и исключить формальный подход.
В части подготовки МКД управляющие компании демонстрируют уверенную динамику и находятся в графике, установленном Минэнерго. Все работы ведутся строго в соответствии с техническими стандартами — за этим следят опытные специалисты.
Еще одно важное мероприятие при подготовке к ОЗП – проведение противоаварийных тренировок, в рамках которых особое внимание уделяется надёжной работе котельных. В округе утверждён график тренировок на каждой котельной. В ходе мероприятий специалисты отработают действия при самых разных чрезвычайных происшествиях — от отключения электроэнергии до серьёзных аварий.
В части исполнения масштабной госпрограммы, реализуемой на территории муниципального округа Чехов, на всех объектах продолжаются работы.

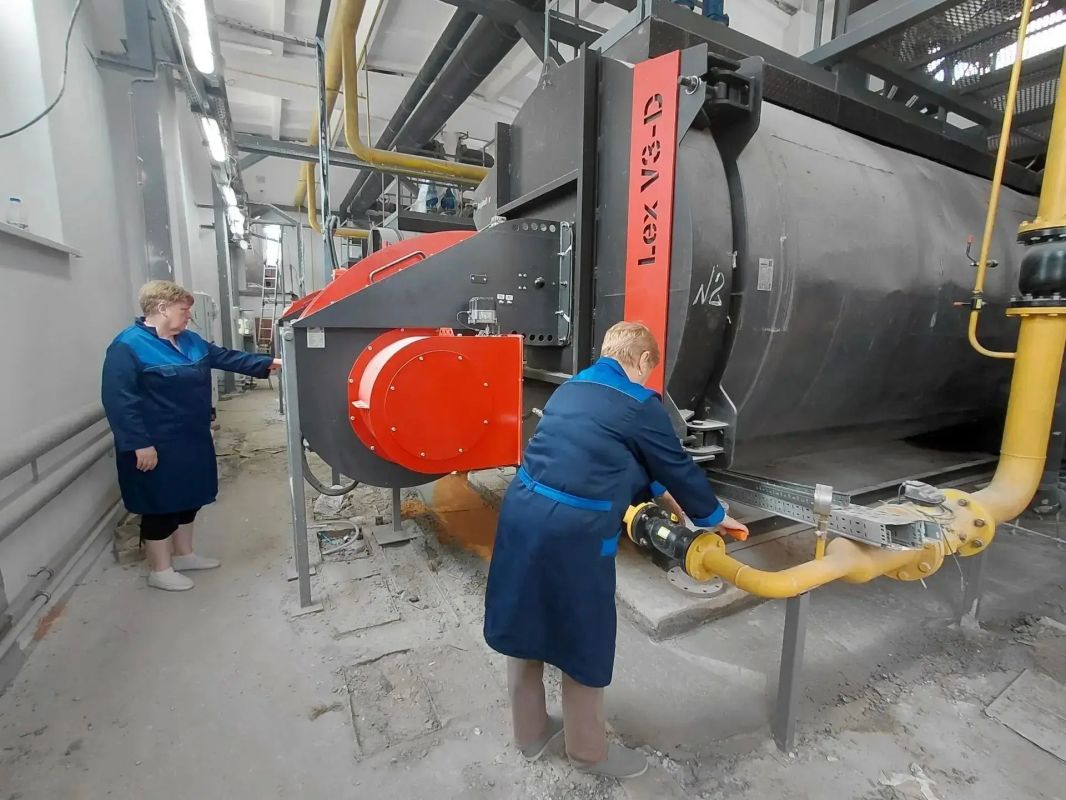

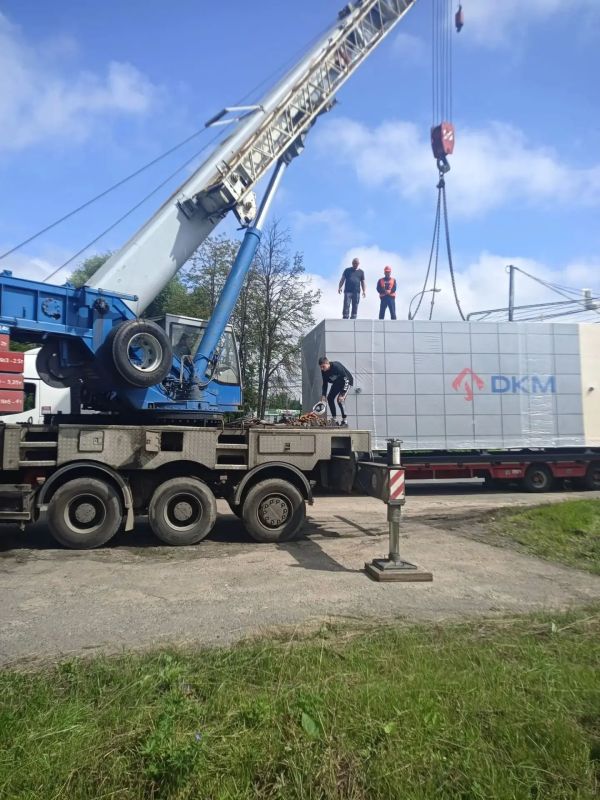

На котельную № 1 доставили первый новый котёл, мощностью 23 МВт. Топочная часть оказалась слишком крупной для проезда на трале, поэтому её временно разместили перед котельной. Подрядчик готовит катки для аккуратного перемещения блока внутрь помещения. До конца следующей неделе его установят на подготовленный фундамент и начнут обвязку. Также в течение следующей недели ожидается поставка второго котла. Параллельно с этим, рабочие приступят к монтажу новой насосной группы.

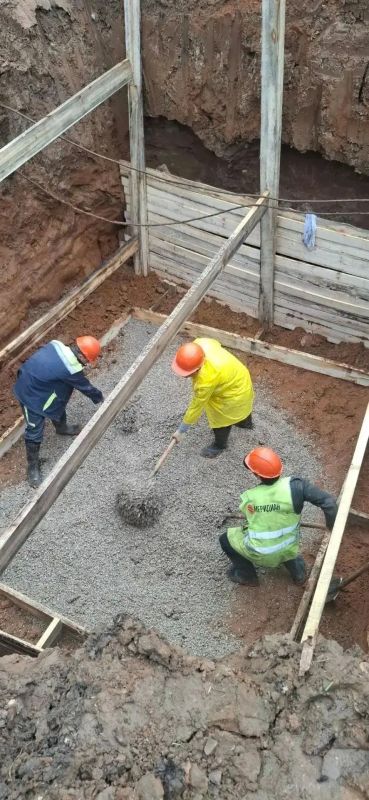

На котельной № 2 также продолжается подготовка фундаментов под установку ранее привезенных котлов. До середины августа два из них должны быть установлены и начата их обвязка. На ЦТП идет демонтаж старого оборудования и ремонты кровель. После полного демонтажа, начнется установка нового оборудования.

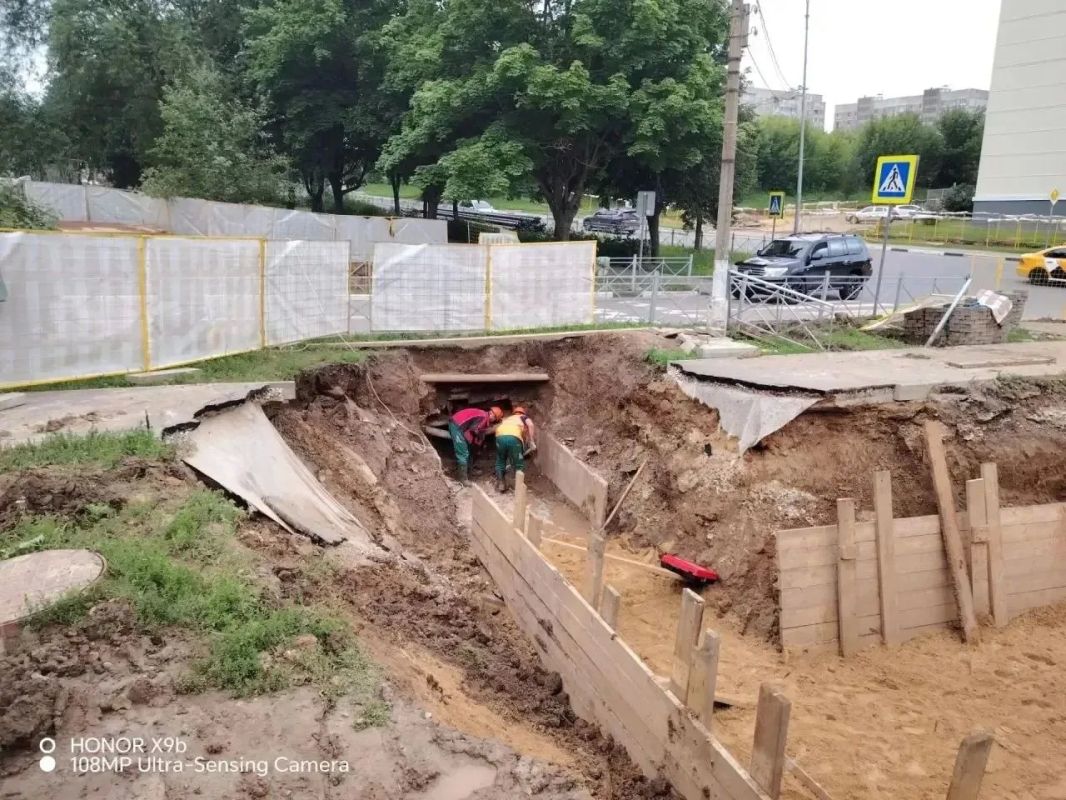

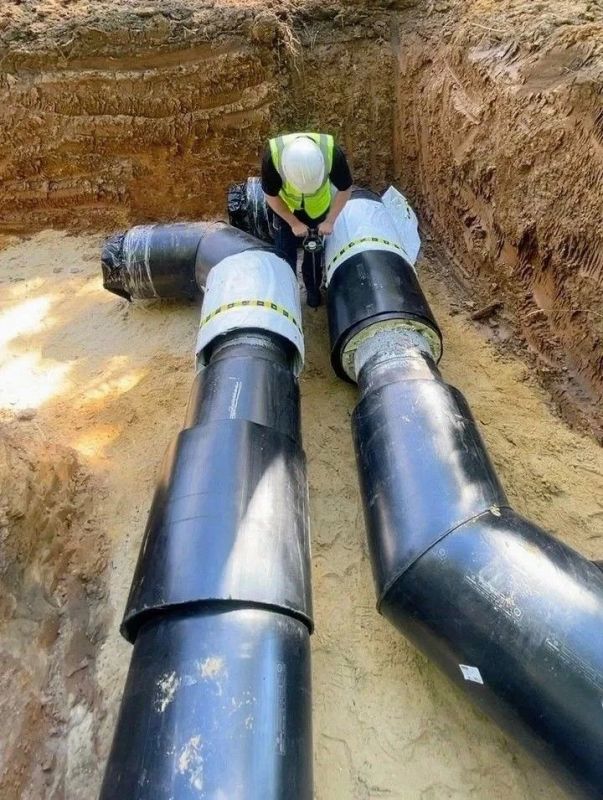

На участках теплосетей продолжается укладка новых труб. Мероприятия охватывают основные микрорайоны города. Изначально проектом предусматривалось вскрытие значительной части дорожного полотна, что могло привести к временным неудобствам для автовладельцев и нарушению транспортного потока. Однако специалисты предложили и внедрили альтернативную технологию прокладки трубопроводов, позволяющую минимизировать вмешательство в дорожную инфраструктуру. Работы выполняются методом раскопки по газонам и с использованием существующих подземных каналов. Уже завершены мероприятия на улицах: Московская, Мира, Полиграфистов, Квартальная. На данных участках инженерные сети уже приведены в нормативное состояние, в ближайшее время будет проведено комплексное благоустройство прилегающих территорий с восстановлением газонов и озеленением. Все этапы работ согласованы с профильными службами и контролируются в соответствии с утверждённой проектной документацией.
