Реализация программы по модернизации электроснабжения ПАО «Россети» – ключевая тема оперативного совещания
В 2025 году реализована масштабная инвестиционная программа на территории населенных пунктов:
Пчелка, Летчик-Испытатель, Б. Ивановское, Муракино, Протасово, Рождественно, Долгиниха, Голенищево – строительство фидера кабельных линий от подстанций «Ельдигино» и «Тютчево» с установкой блок-трансформаторов на границе д. Рождественно и д. ПротасовоНекрасовский, Троице Сельцо, Сухарево – строительство кабельной линии от питающего центра «Катуар»
д. Беляниново, д. Погорелки – реконструкция 5,2 км кабельных линий между центральными распределительными центрами

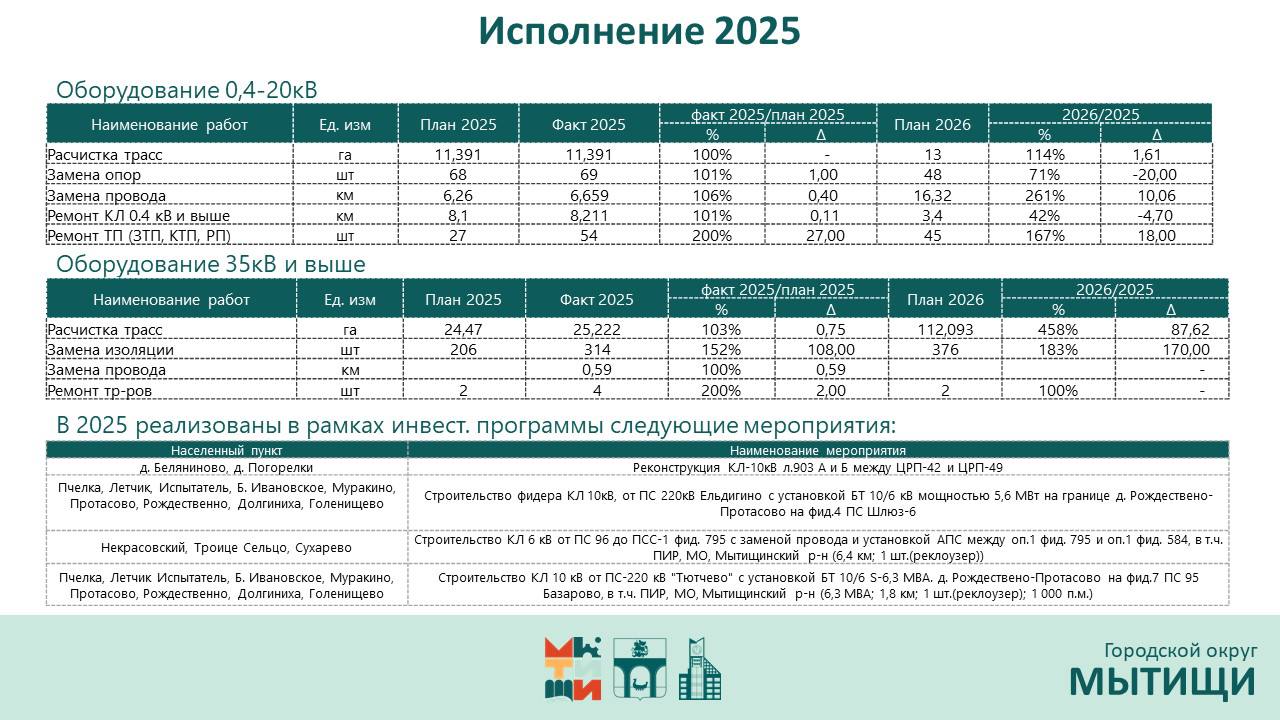

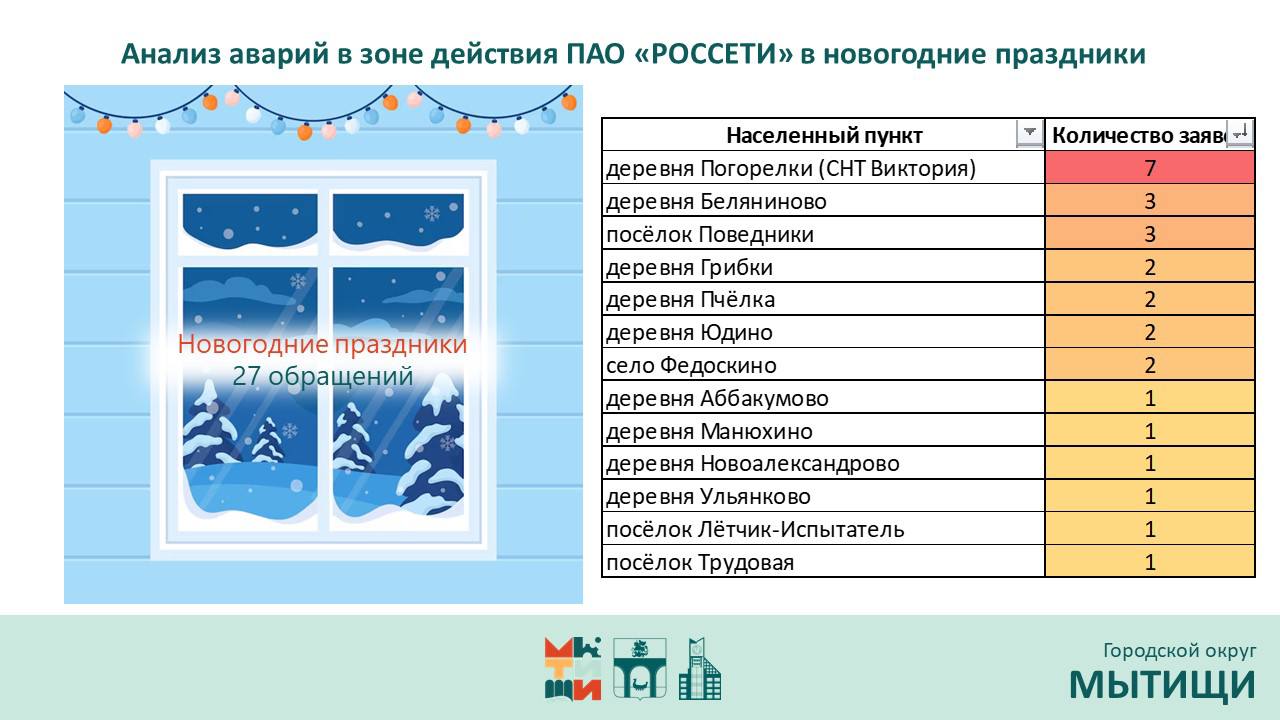

Кроме того, ПАО «Россети» выявили причину отключений в СНТ «Виктория» (д. Погорелки) и провели ремонт трансформаторной подстанции. Электроснабжение работает бесперебойно.

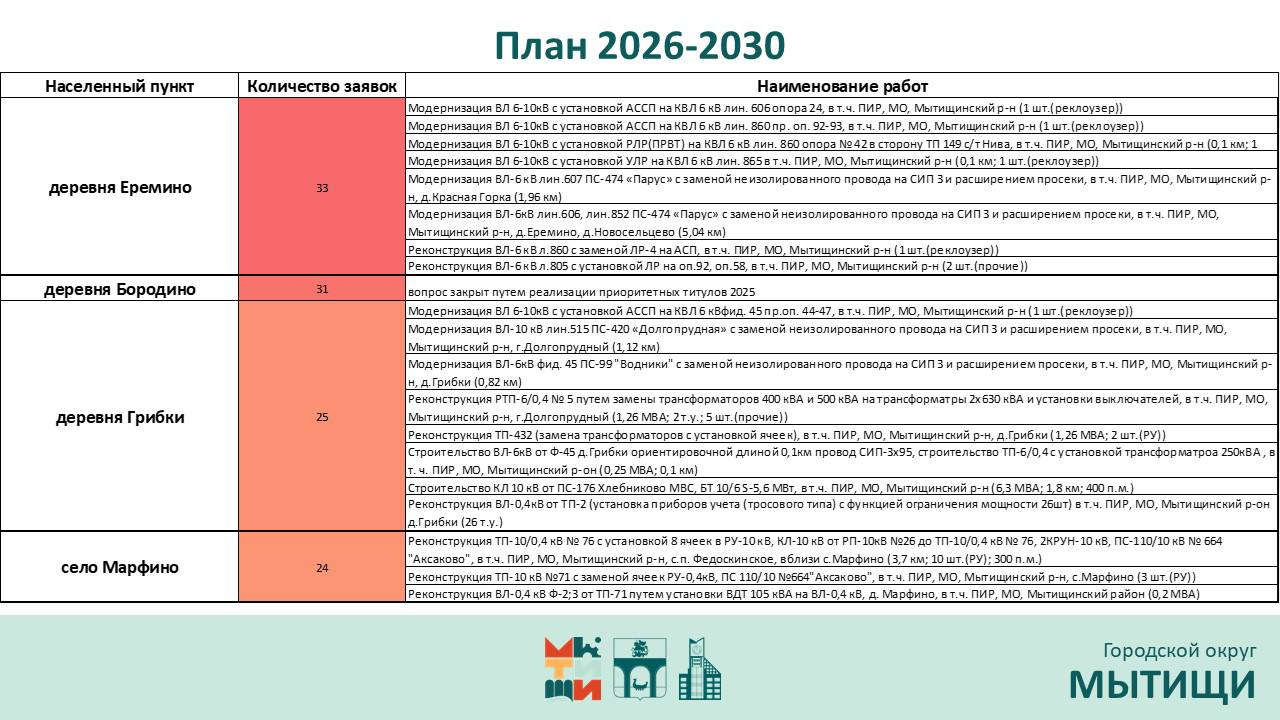

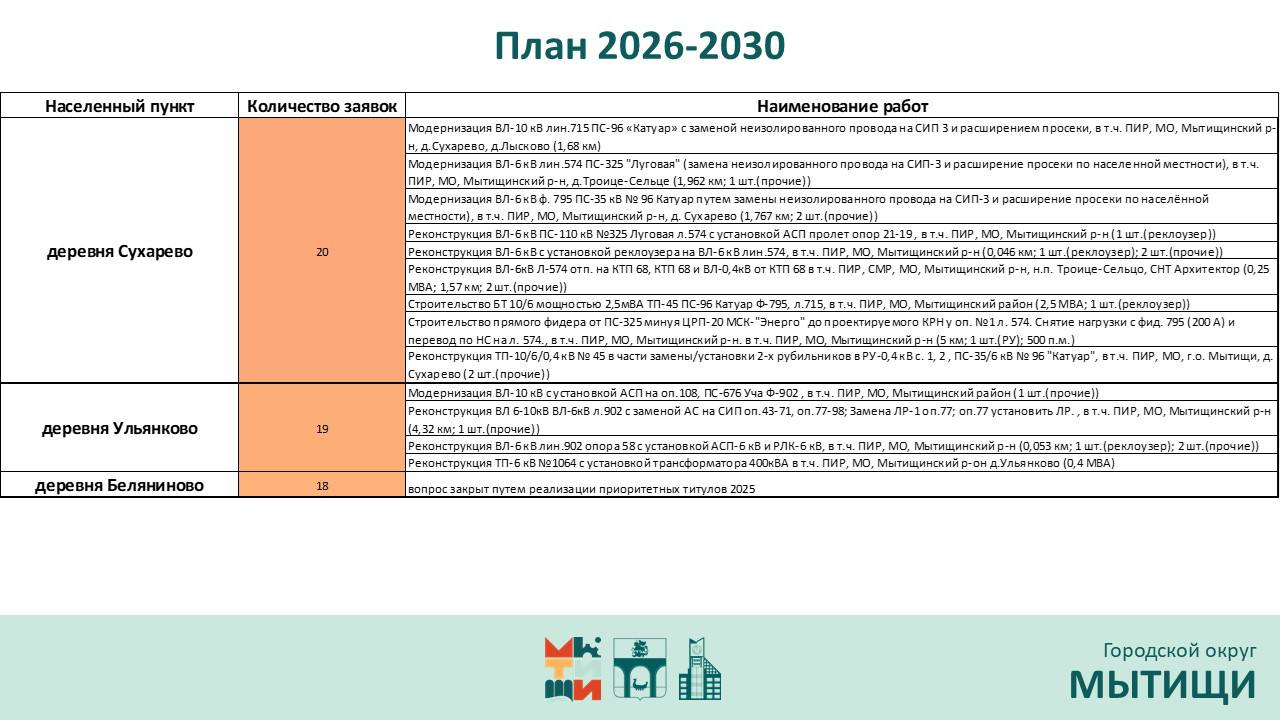

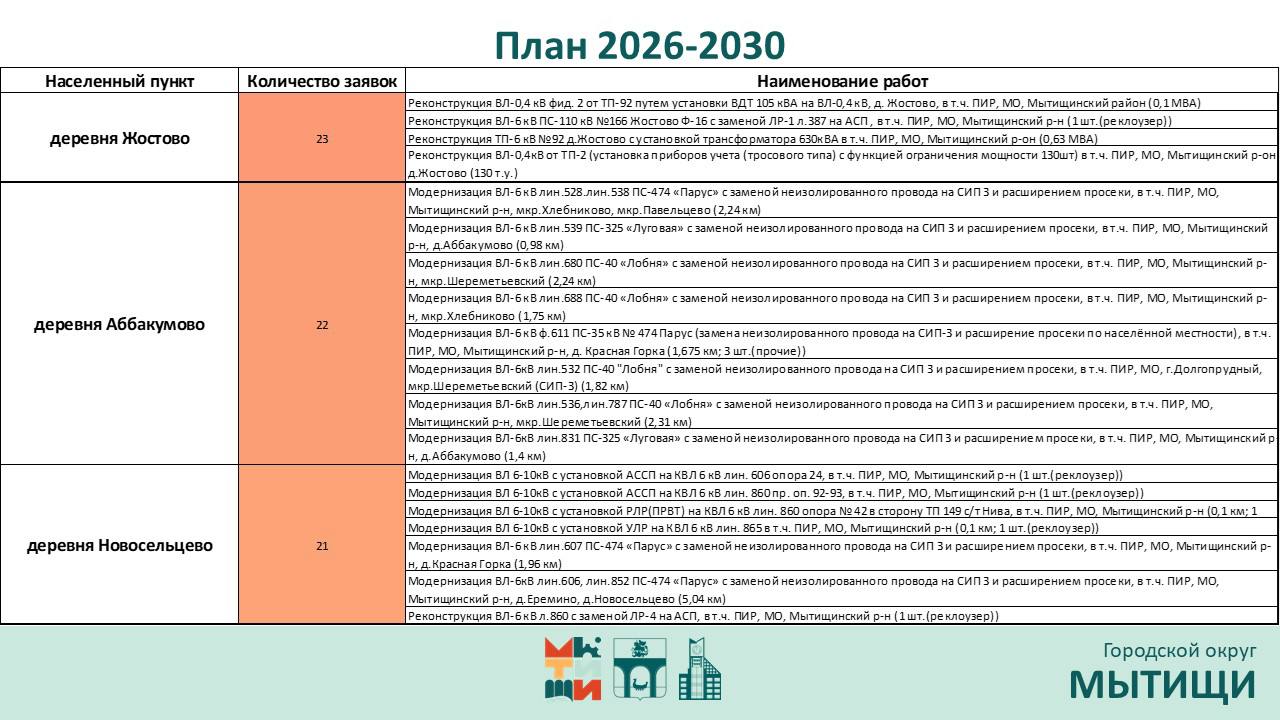

Мы продолжаем совместную работу по повышению надежности электроснабжения. Сформирована инвестиционная программа на 2026 – 2030 года. Графики работ будут доведены до старост.

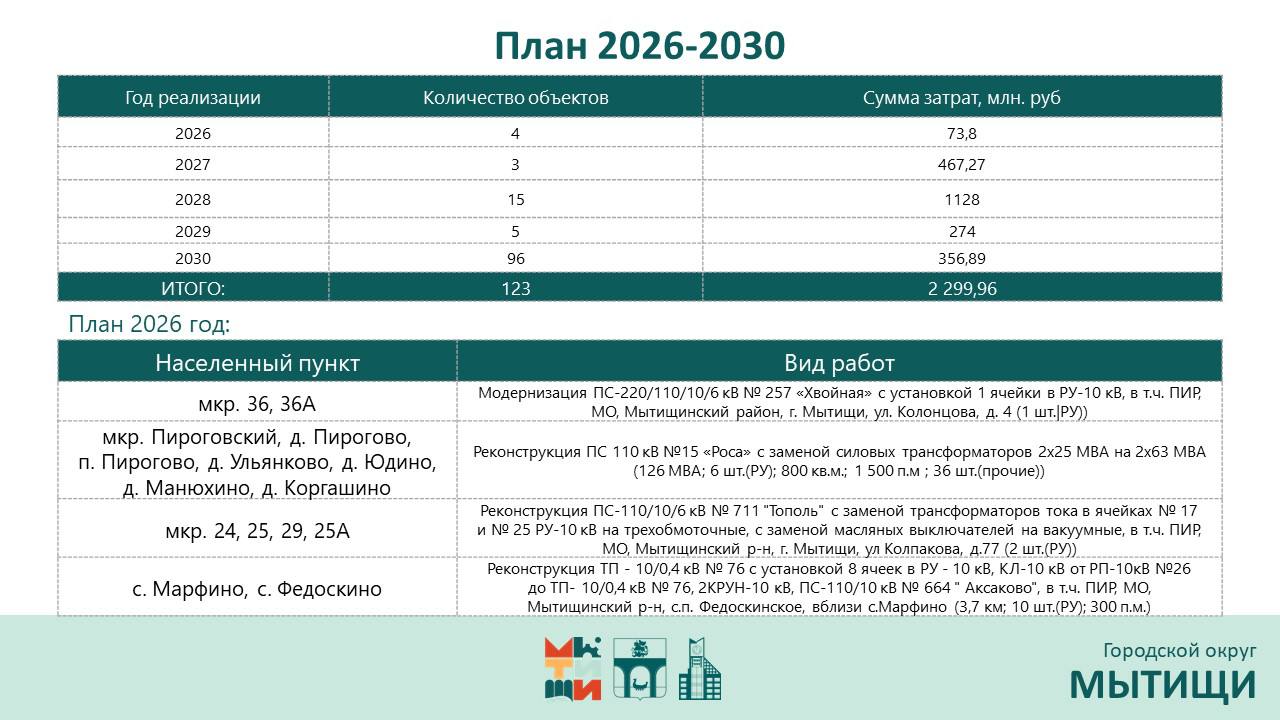

В 2026 году планируется:
мкр. 36, 36А – модернизация подстанции «Хвойная» с установкой 1 ячейки в РУ-10 кВмкр. Пироговский, д. Пирогово, пос. Пирогово, д. Ульянково, д. Юдино, д. Манюхино, д. Коргашино – реконструкция подстанции «Роса» с заменой силовых трансформаторов
мкр. 24, 25, 29, 25А – реконструкция подстанции «Тополь» с заменой трансформаторов тока в ячейках и масляных выключателей на вакуумные
с. Марфино, с. Федоскино – реконструкция трансформаторной подстанции с установкой 8 ячеек в РУ
