Андрей Булгаков: О готовности других объектов теплоснабжения
О готовности других объектов теплоснабжения
Все работы идут по графику отставаний нет:
котельная 9 установлены 2 котла, идёт монтаж узла подпитки, электромонтажные работы и установка дымовой трубы;
еплосети от котельной АО ГТ Энерго проложено 1464 м новых труб, работы завершены, ведётся благоустройство и вывоз строительного мусора;

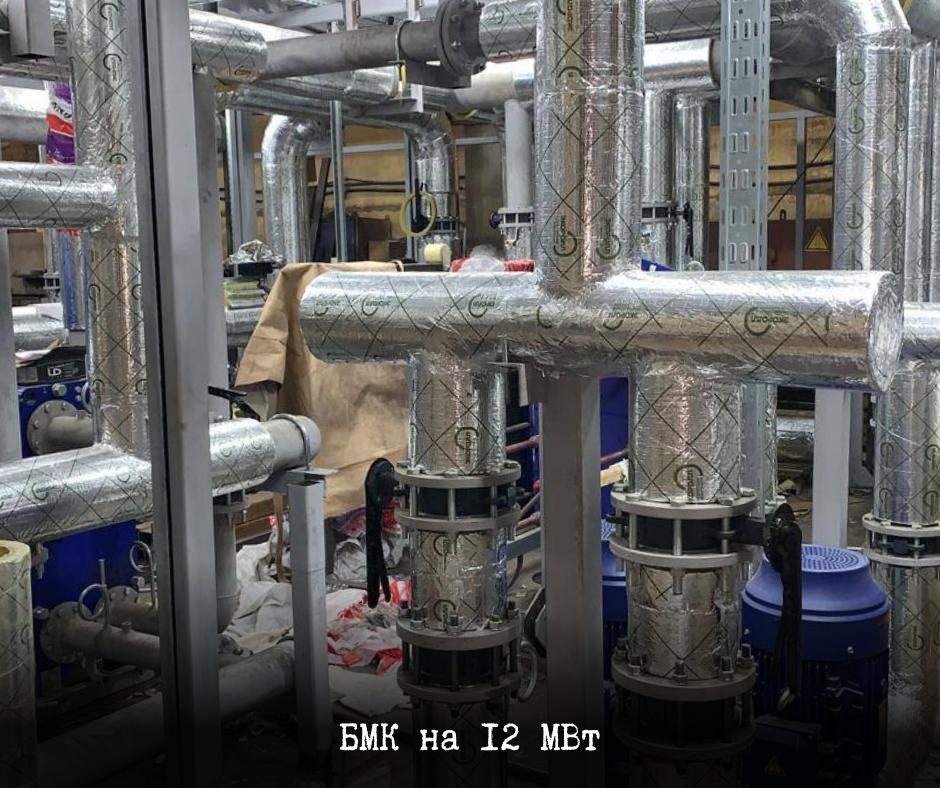

БМК 12 МВт на ул. Первомайская выполняется сборка блока на заводе и технологическое присоединение газа;

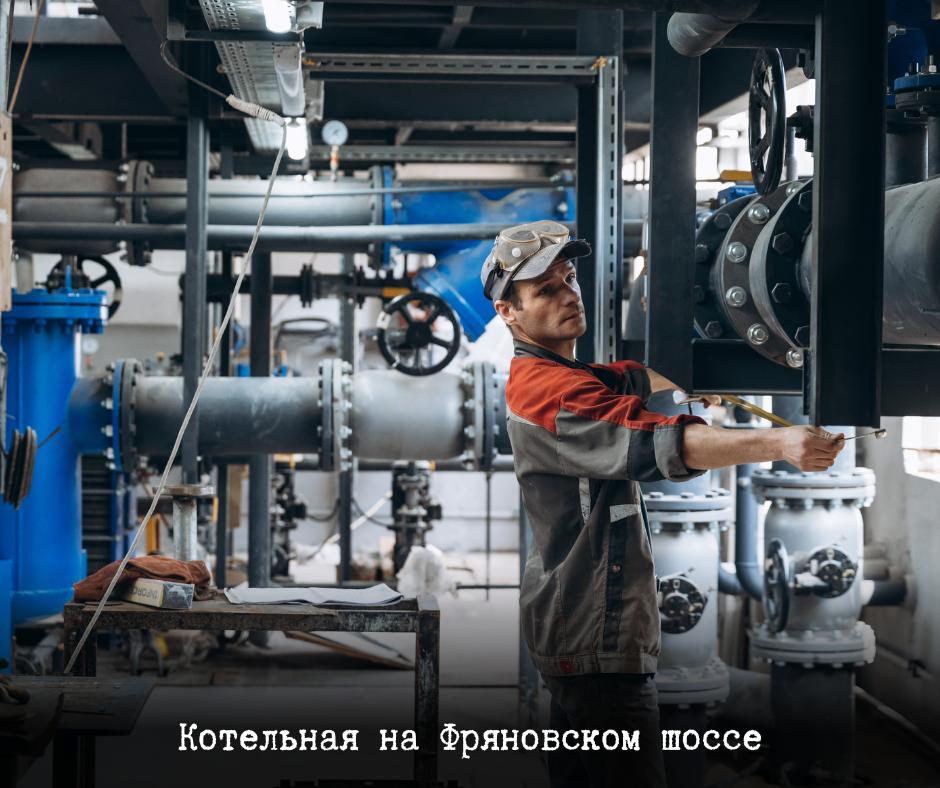

котельная на Фряновском шоссе оба котла установлены, идёт монтаж регистров, отделочные работы и установка молниезащиты;

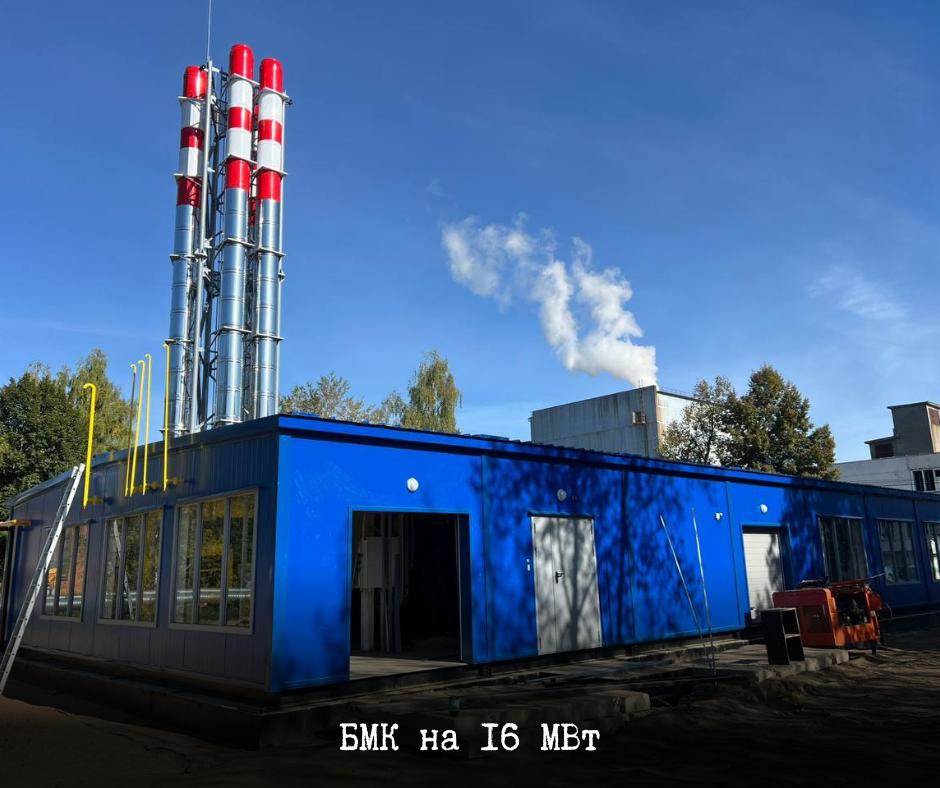

БМК 16 МВт ведутся работы по наружным сетям, сборка дымовой трубы и монтаж оборудования;

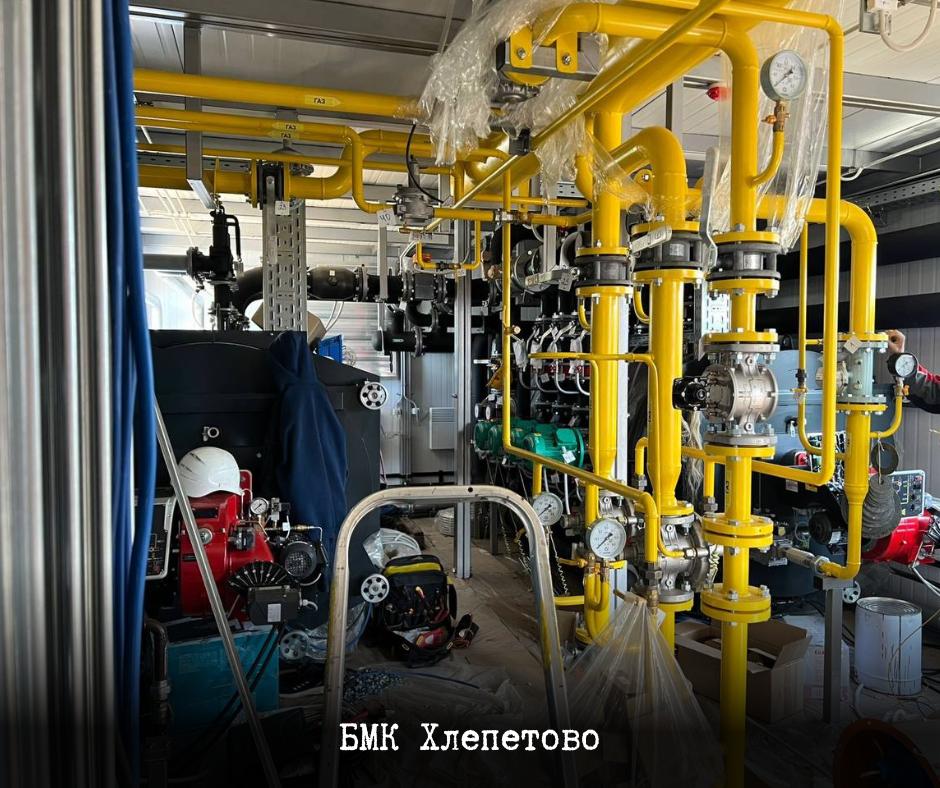

БМК в Хлепетово завершается установка дымовой трубы и сборка модуля.
Эти объекты обеспечат теплом тысячи жителей и десятки социальных учреждений.
